中国水利水电第五工程局有限公司 国际项目 科特迪瓦波波里水电站3号机组定子吊装就位-凯发k8国际首页登录

科特迪瓦波波里水电站3号机组定子吊装就位

来源:机电制造安装公司作者:石海龙 摄影:石海龙 时间:2024-06-14 字体:[ ]

6月12日,科特迪瓦波波里水电站3号机组定子顺利吊装就位,至此,该电站3台水轮发电机组核心部件全部吊装完成,为实现年度任务目标奠定了坚实基础。

定子主要由机座、铁芯和绕组三大部分组成,定子机座分两瓣抵达现场,在厂房安装间水平放置、组拼焊接成整体。定子铁芯整圆由24张厚度为0.5毫米的冲片组成,总量为59789张,组装完成后总重量约99.8吨,整体起吊重量约为110吨(含起吊工具)。

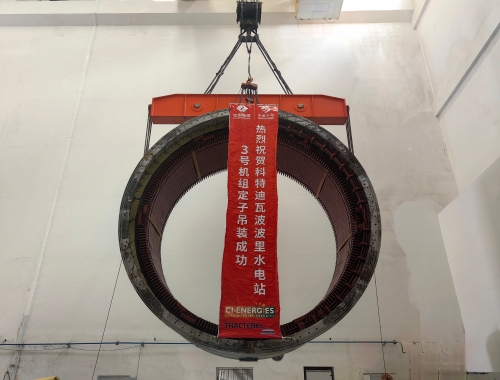

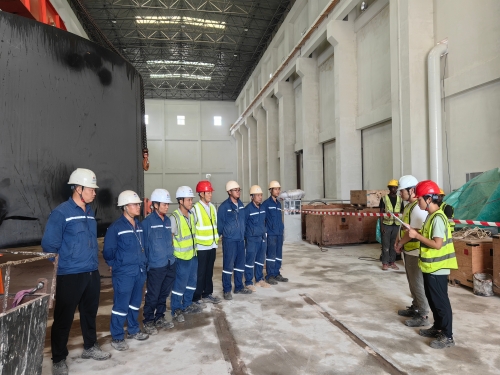

上午8点整,项目安全管理部与生产管理部组织对参与此次吊装任务的作业人员进行交底,并特别强调在安全月期间务必要将“安全第一、预防为主、综合治理”的安全生产方针落实到位,要总结前2台机组施工完成的宝贵经验,在确保安全的前提下,保质保量完成最后一台机组定子的吊装任务。在桥机监护人员、主要作业人员就位后,伴随着桥机起升机构发出的轰鸣声,定子缓缓起升。在整个主机设备的吊装作业中,因定子要穿过空气间隙仅有12毫米的转子与管型座进行把合,定子施工所占用的时间最长、工艺最为复杂、吊装难度也最大,这对桥机驾驶人员及司索指挥人员的技能水平来说是极大的考验。在通过作业人员多次反馈间隙数据,指挥人员与桥机驾驶员的密切配合下,波波里水电站最后一台机组定子历时2.5小时顺利吊装就位。在现场科方业主监理、当地雇员和电建团队的赞扬声中,三台机组的全部核心部件吊装任务就此落下帷幕。

波波里水电站是科特迪瓦萨桑德拉河流域“一库六级”梯级开发的第三座水电站,也是目前境内在建的最大水电项目,上游接苏布雷水电站尾水,在达到正常发电水位高程后的总库容为0.82亿立方米。电站装设3台37.63兆瓦的灯泡贯流式机组,总装机112.9兆瓦,年平均发电量为535吉瓦时。项目首台机组已于6月5日正式投入商业运营,至今各项运行数据、指标良好、稳定,累计已发电684万度。

接下来,安装队将以“安全月”为契机,紧抓安全不放松,严把质量创效益,组织开展形式多样的安全月系列活动,将项目全员的安全意识及管理水平再上新台阶,确保年度三号机组发电目标如期实现,为科特迪瓦提供更加充沛的清洁能源,助力中科两国成为“一带一路”外交战略上的合作典范。





浏览次数:
网站地图
